Cornaux - Renouvellement du passage inférieur (PI)

Le weekend passé, du 9-10 mars 2024, a eu lieu la première opération coup-de-poing (OCP). Cette dernière consistait à rehausser la voie Jura d’environ 70 cm pour pouvoir poser 2 ponts provisoires et ainsi permettre de réaliser un nouveau passage inférieur. Les ponts métalliques dataient de 1913, leur remplacement était donc nécessaire.

Les 16 et 17 mars prochain, une deuxième OCP est prévue pour répéter les mêmes opérations sur la voie Lac.

Durant ces opérations, les plateformes de la voie ferrée sont assainies de part et d'autre de l'ouvrage existant.

Avant la réalisation d'une OCP, d'important travaux préparatoires sont réalisés. Sur ce chantier, il a fallu entre autres effectuer les travaux suivants :

  • Parois berlinoises
  • Micropieux
  • Palplanches "garde-ballast" entre les voies

Nous remercions chaleureusement les participants pour leur engagement.

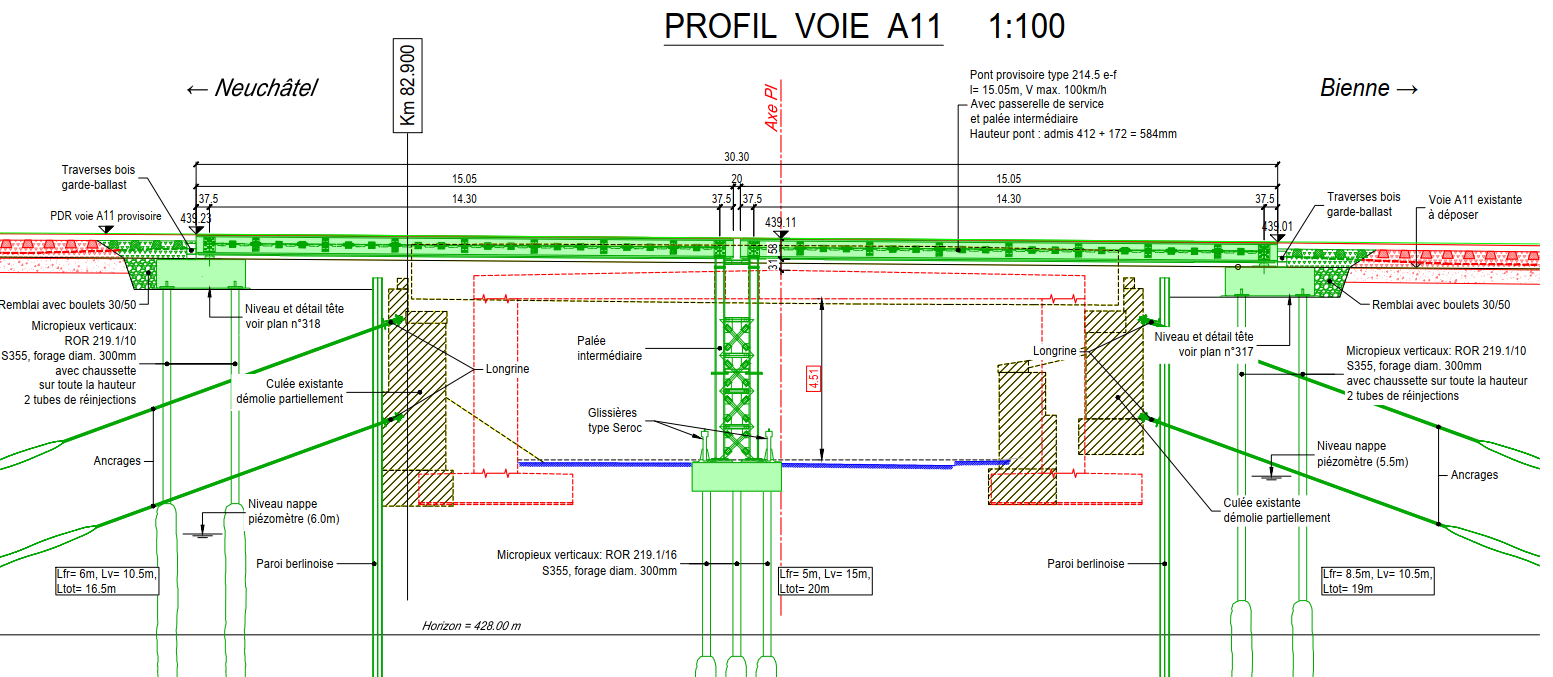

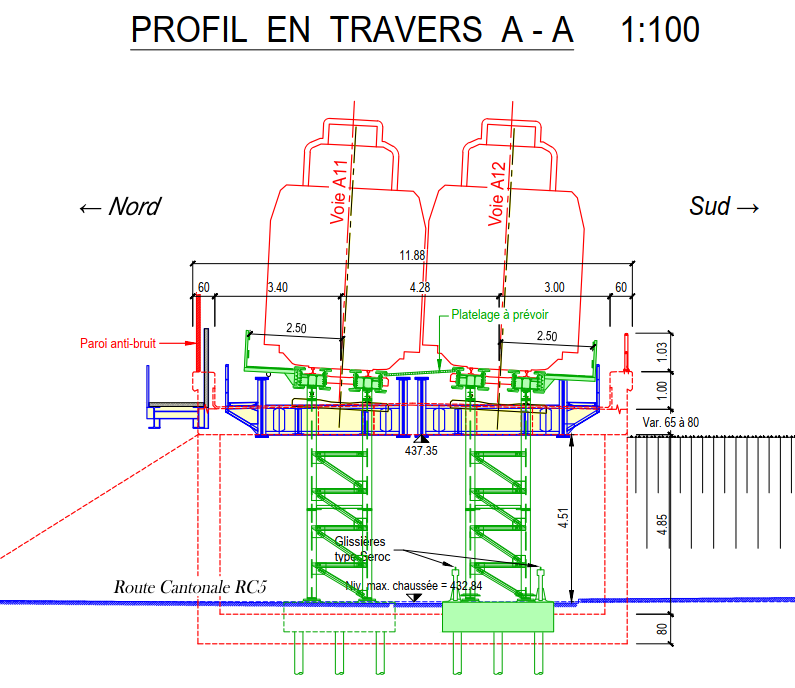

Profil voie A11Coupe

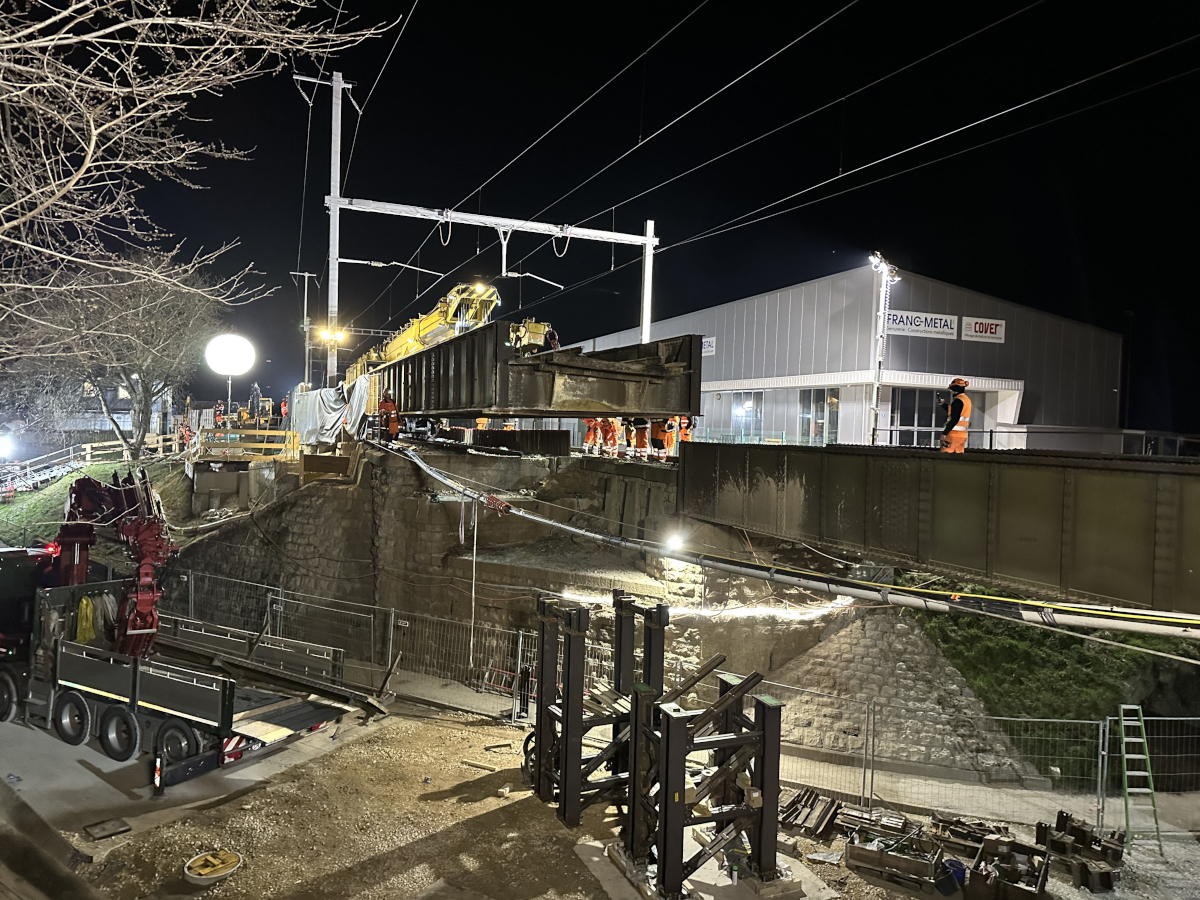

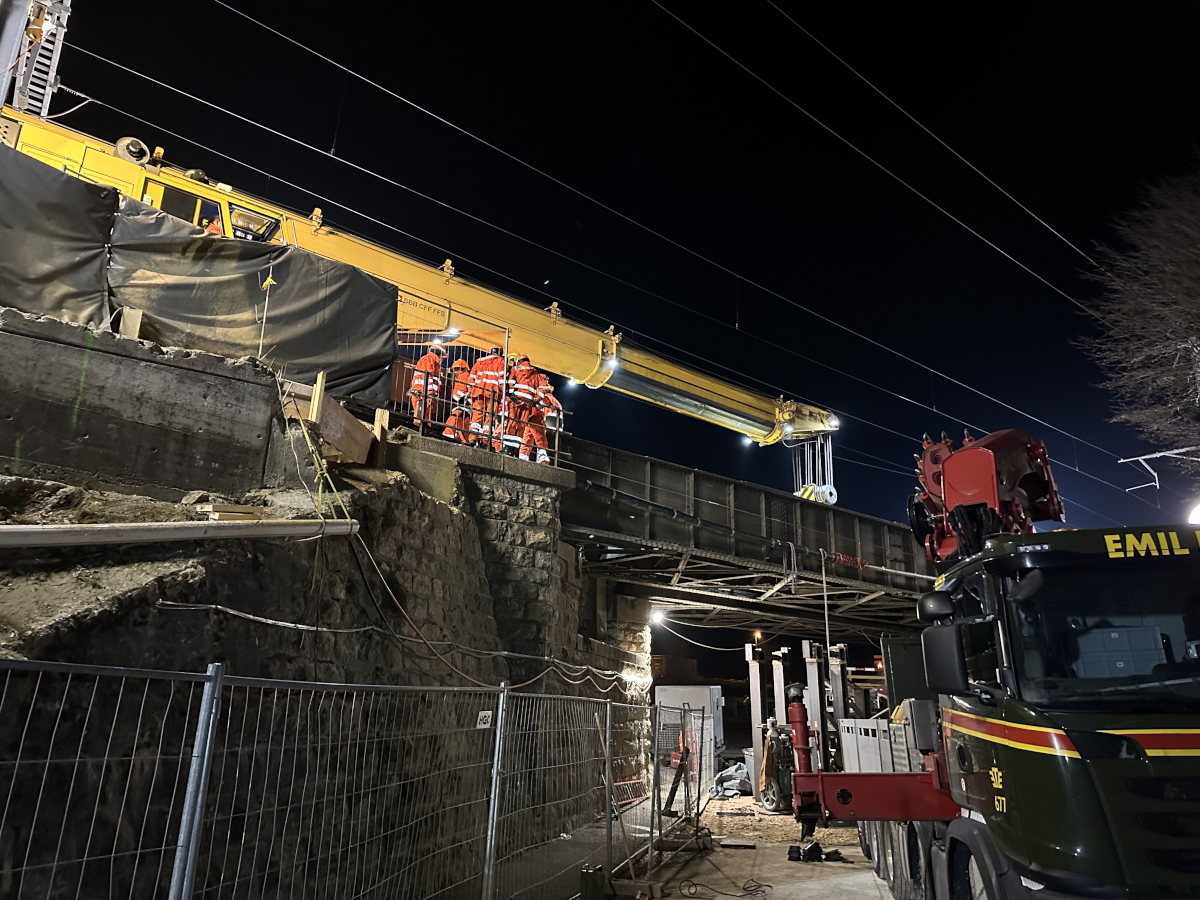

Dépose de l’ancien pont métallique (poids 47 tonnes)

Dépose_Ancien pontDépose_Ancien pont 2

Préparation des appuis des ponts

Préparation appuisPréparation appuis nuit

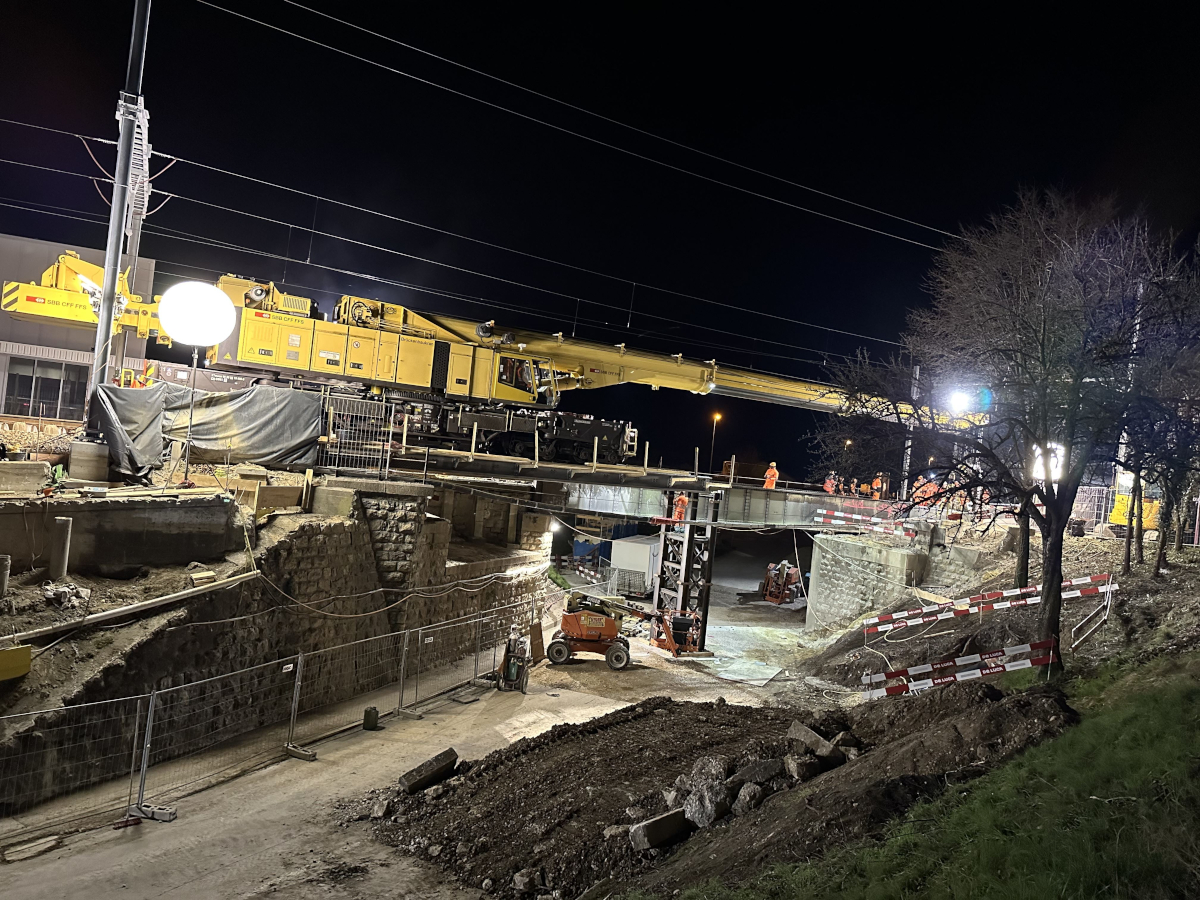

Pose des ponts provisoires

Pose ponts provisoiresPose ponts provisoires

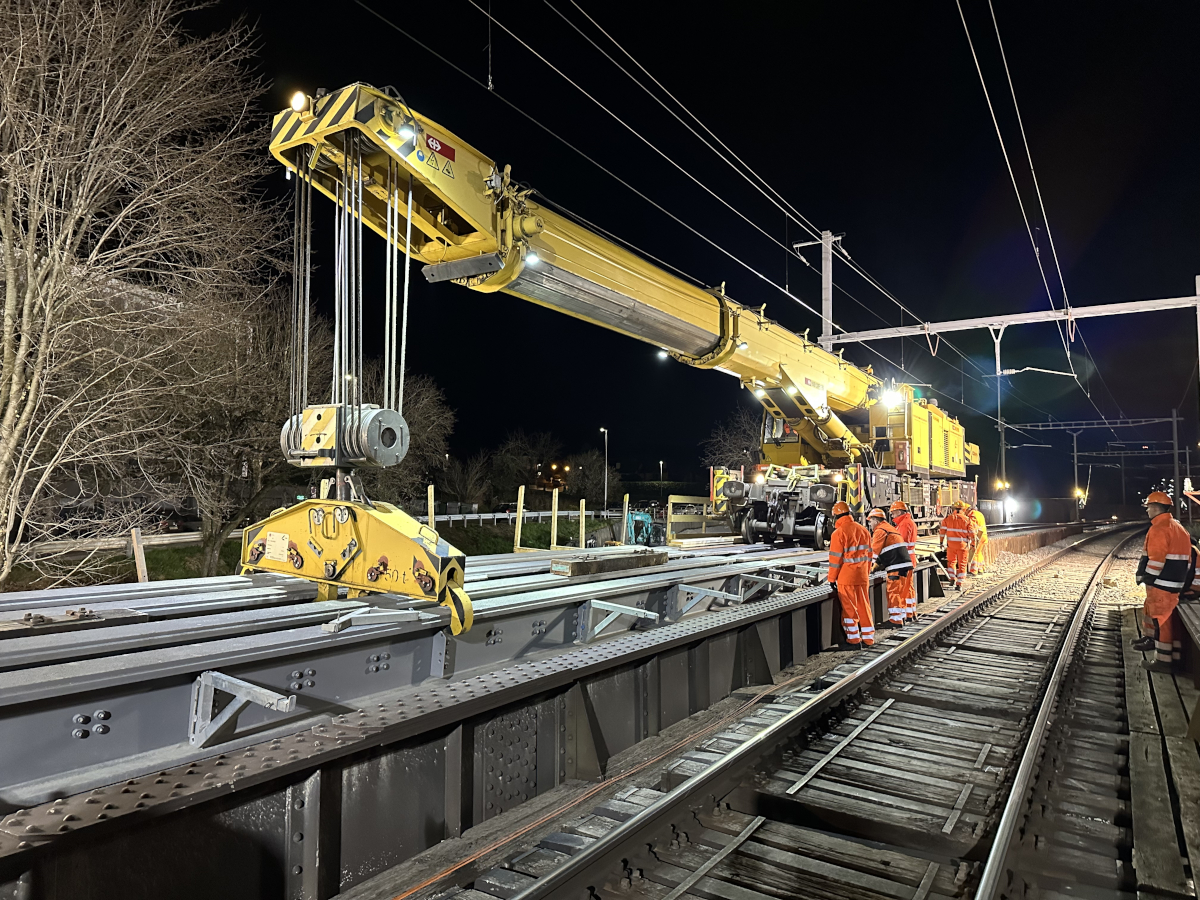

Pose des rails sur les ponts et bourrage de la voie

Rails sur pontsBourrage de la voie
